为尽快实现烟台市实华天然气有限公司(下简称烟台实华)投产运行,在各上级公司的大力支持下,在公司领导班子的积极推动下,山东省天然气管道有限责任公司(下简称山东管道)明确了胶莱线动火连头计划。
2016年10月17日22:00整开始将胶莱线文峰阀室至胶莱末站管段停输并放空,然后进行氮气置换,为次日动火连头做准备。
2016年10月18日8:00,山东管道、山东实华、烟台实华及此次动火连头相关监理单位、施工单位在公司二楼会议室召开胶莱线连头施工作业协调会。山东管道副总经理张少春同志主持会议,会议听取了施工单位河南圣宇石化实业有限公司(以下简称河南圣宇)施工连头准备工作汇报,结合本次动火连头施工作业的实际情况,按照“谁的业务谁负责”、“谁的属地谁负责”的原则,进一步明确了安全管理措施、各方工作职责,并对管道投产后的管理界面进行了划定。
9:30施工队开始进场施工,由于此时管道已被氮气置换,首先用机械和人工配合将作业坑及作业面进一步扩大为割管做准备。由于连头所用6D弯头需要较大操作面和较深操作坑,加之施工点地下为岩石层,工作坑及工作面的清理十分困难。
直到14:00作业坑清理完毕开始打开管道,首先用无焰切割机进行管道切割,切割一段时间后切割机械过热,使用可燃气体检测仪确定燃气浓度合格后,使用火焰切割。割管完成后,在打开管道管口处敷设腻子墙,保证管道内氮气不外漏,开始进行对管、焊接。由于连头处地形较为复杂,胶莱线走向及连头管道相对位置等情况,造成此次管道对口十分困难,进展相对较为缓慢。
直到22:00连头处四道焊口才全部完成,立即进行焊缝质量检测。
19日02:00焊缝检测单位告知检测结果全部合格,至此连头主要工作基本完成。鉴于时间太晚,山东管道决定于19日上午八点开始天然气置换投产工作及连头点的防腐与回填工作。
19日8:00开始进行胶莱线及烟台实华枢纽站天然气置换工作,到11:30置换结束,宣告胶莱线动火连头及枢纽站投产工作圆满结束。
施工会议

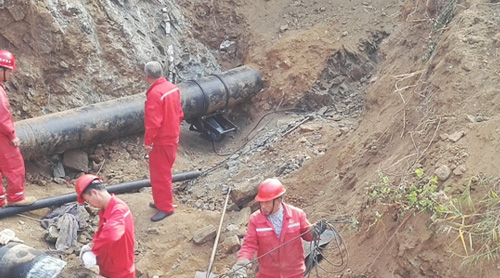

管道切割
管道对口

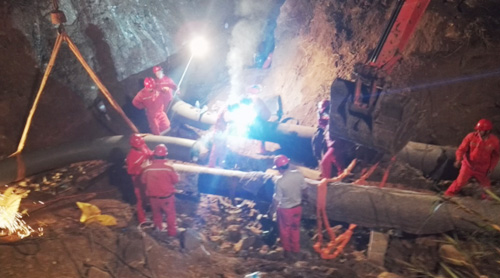

管道焊接

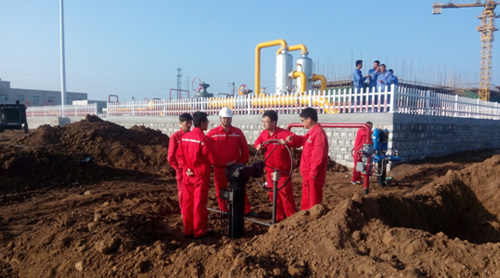

置换投产
(烟台实华/王幸)
